2026.02.02
大和御所道路土橋地区仮設歩道橋南側他工事

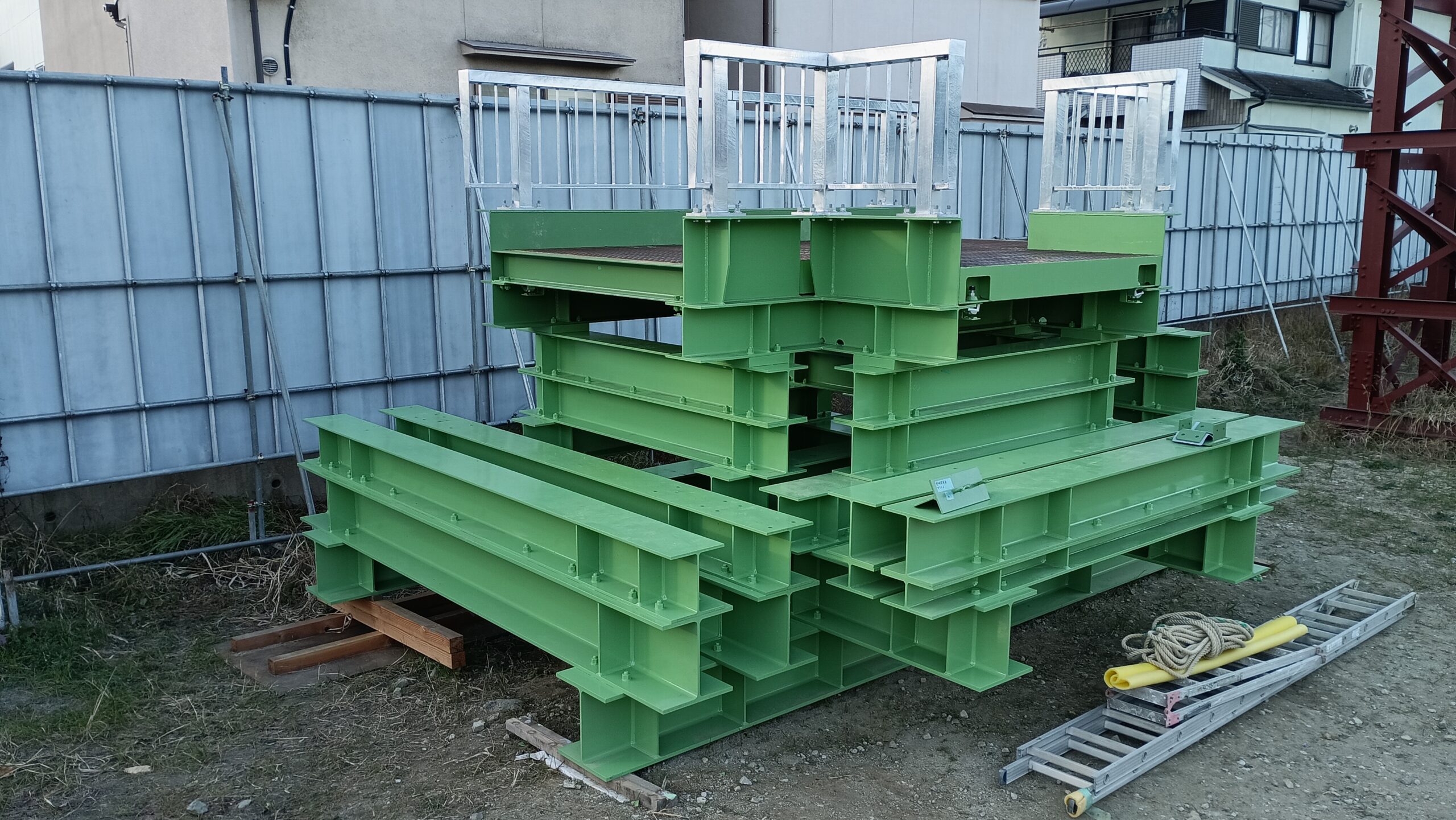

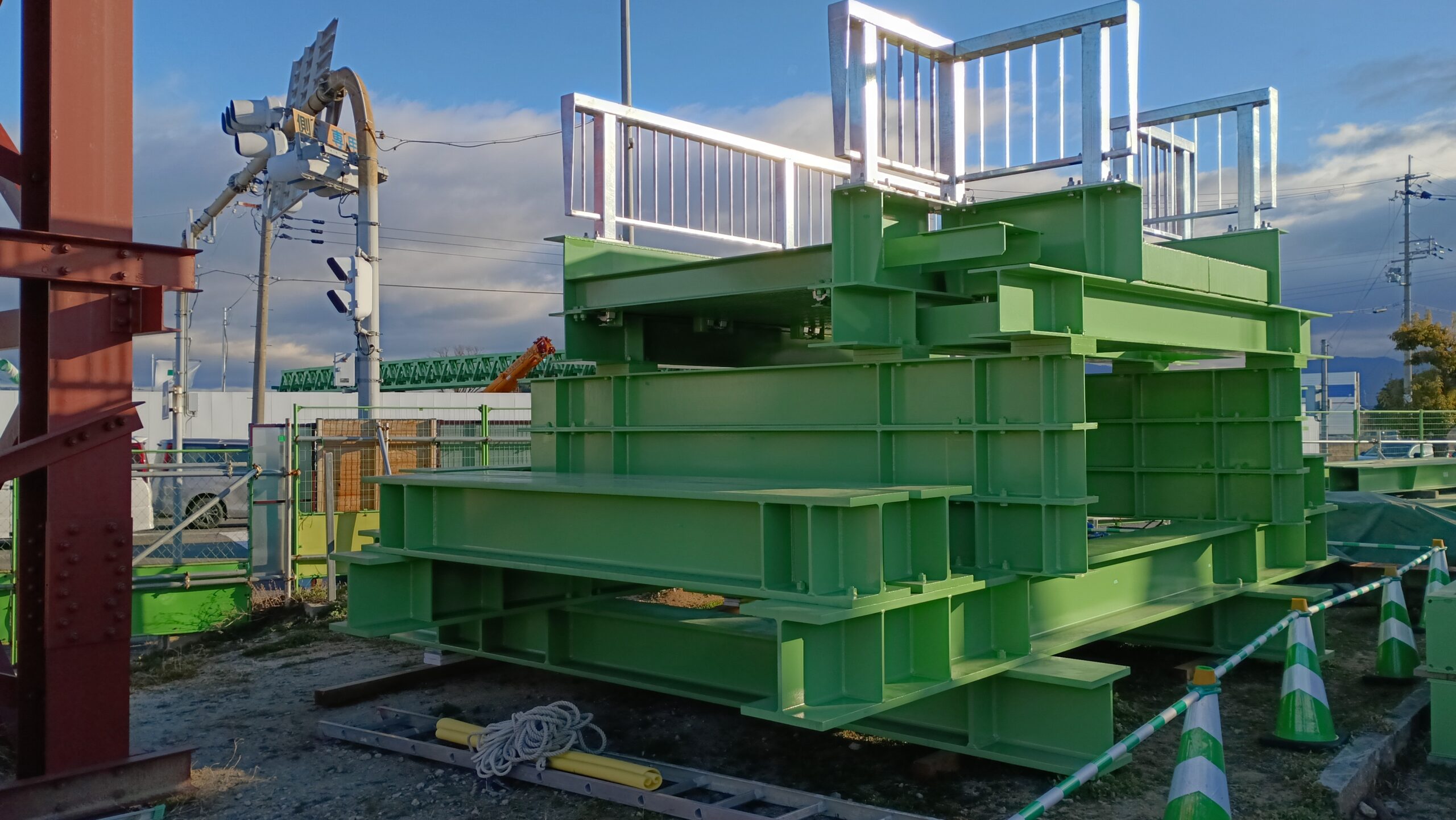

大和御所道路土橋地区仮設歩道橋南側他工事の12月末の進捗率は、91.1%となっています 1月27日に中間技術検査がありましたが、無事検査対象範囲(橋脚2基)に対して合格をいただきました 2月の予定ですが、土橋地区においては、歩道橋本体は高欄の設置と地覆用鋼材や防錆剤塗布を含めた各所現場塗装の仕上げとなっています 曽我地区においては、切替道路を施工する舗装業者に一部引渡しを完了し、共用道路切替後に各取壊し工事と路体盛土工事を行います

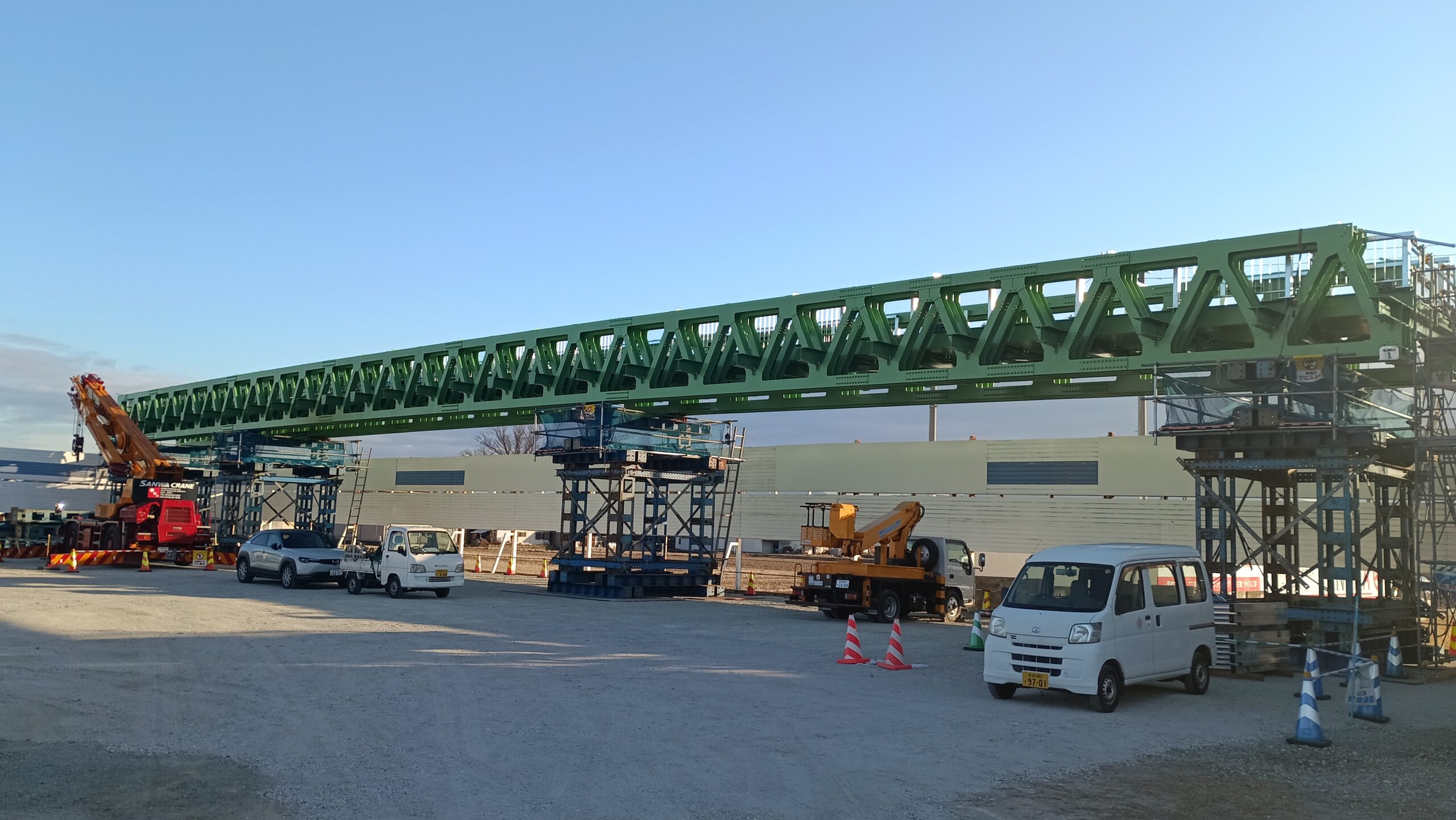

【土橋地区】トラス桁

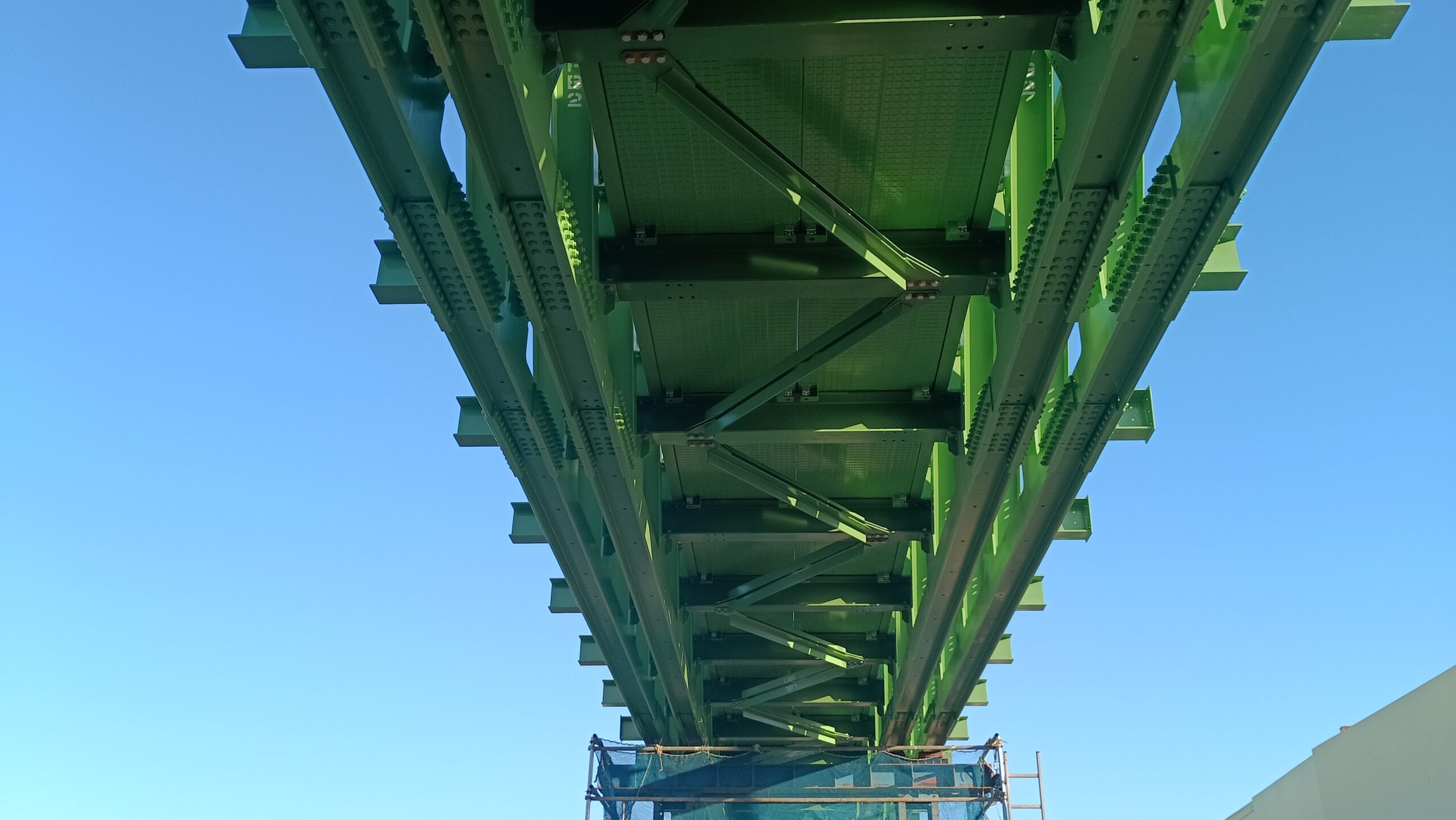

【土橋地区】横構・覆工止め・覆工板の設置は完了しています

【土橋地区】中間技術検査対象となった橋脚(PE-1橋脚)

【土橋地区】中間技術検査対象となった橋脚(PD-1橋脚)

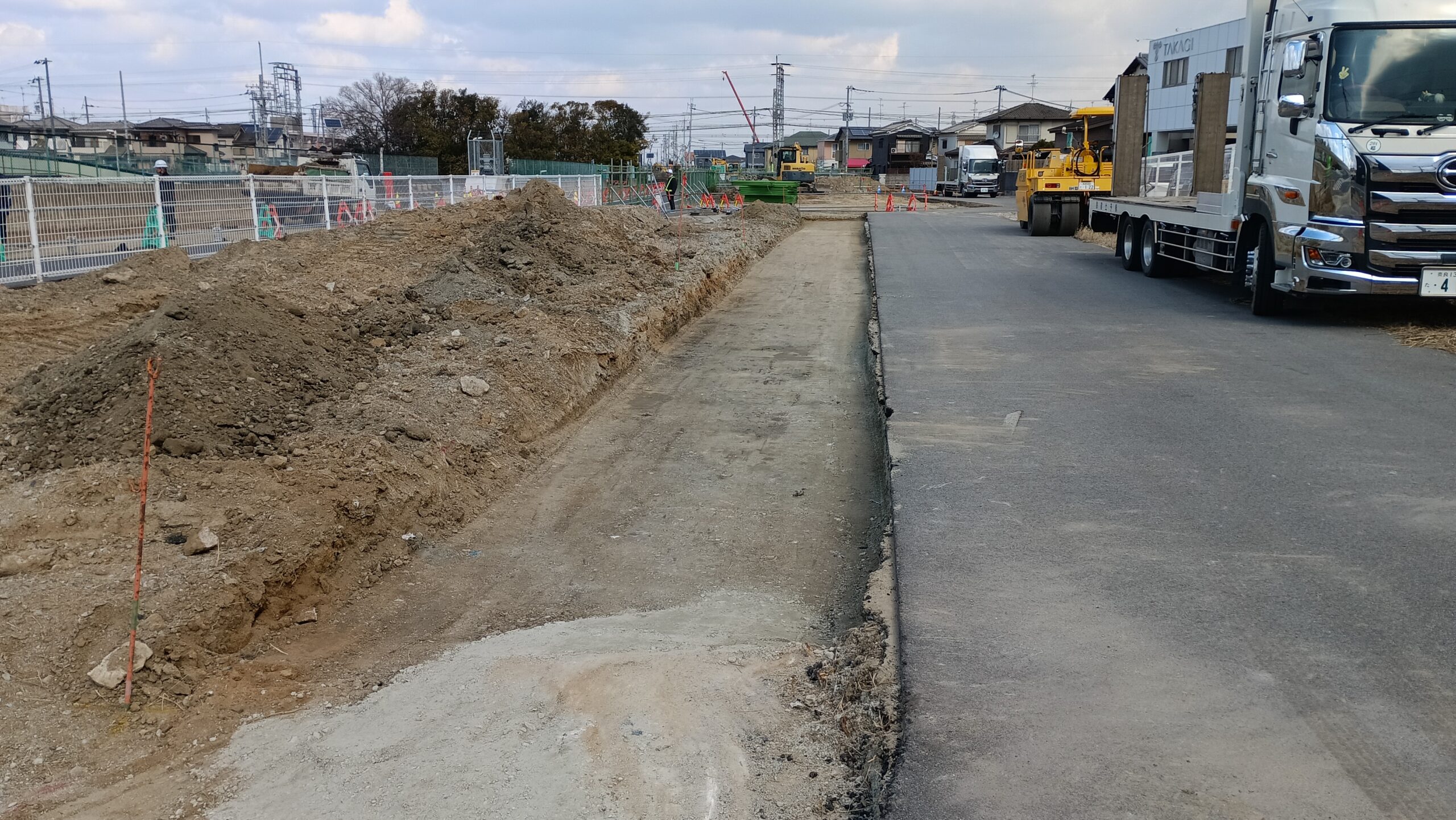

【曽我地区】A工区 舗装箇所を路床まで完了

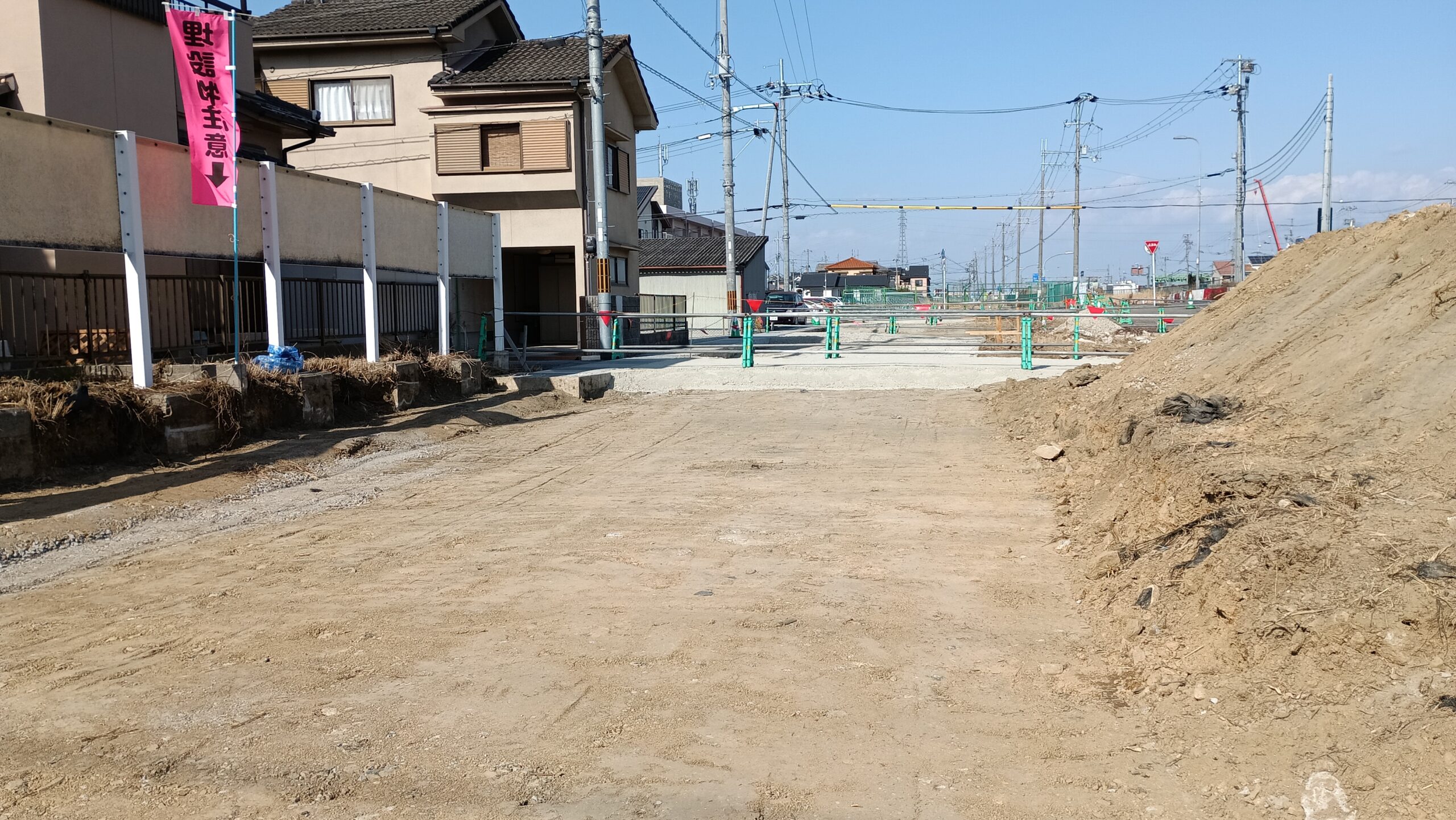

【曽我地区】B工区 舗装箇所を路床まで完了

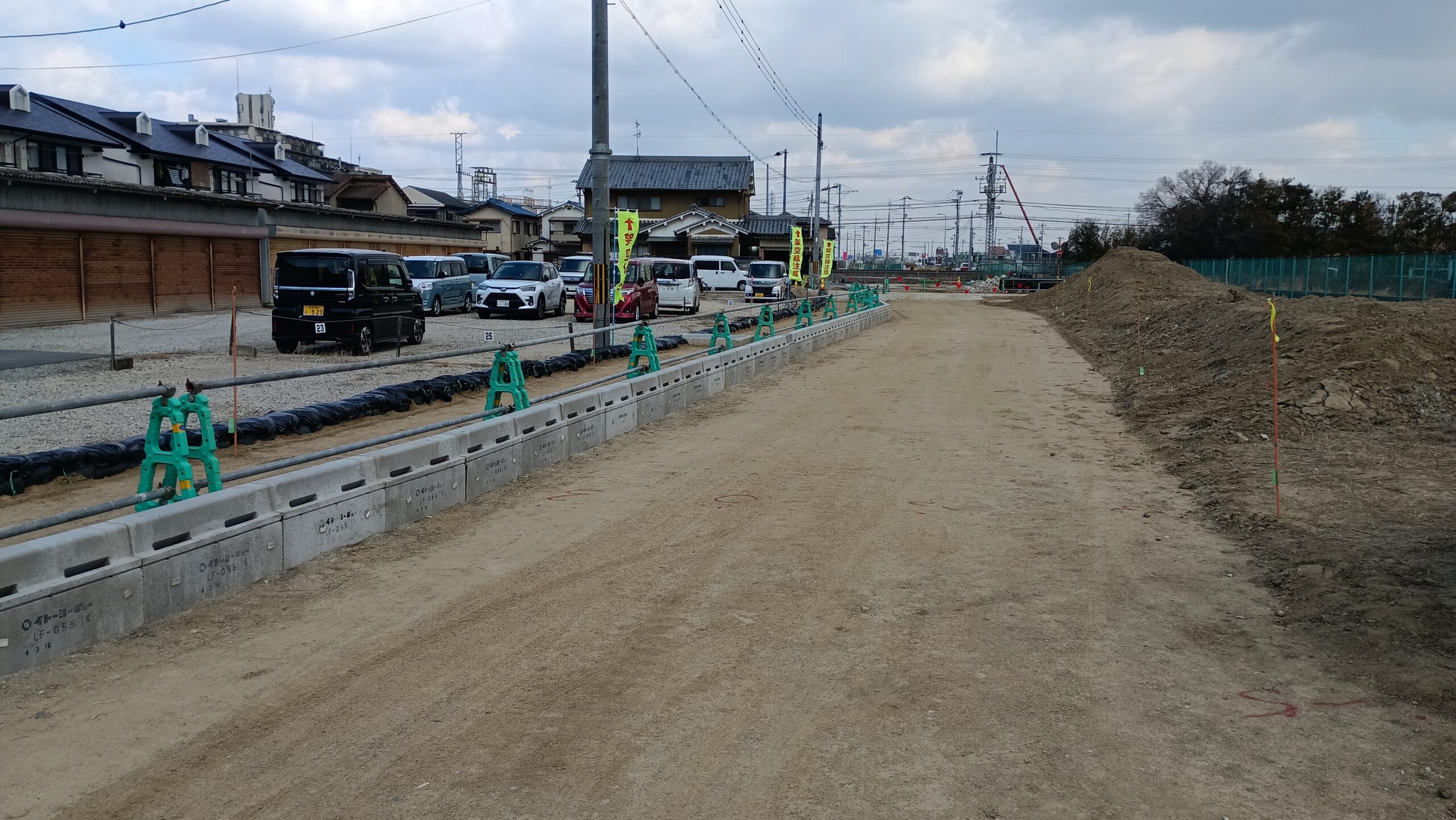

【曽我地区】C工区 舗装箇所を路床まで完了

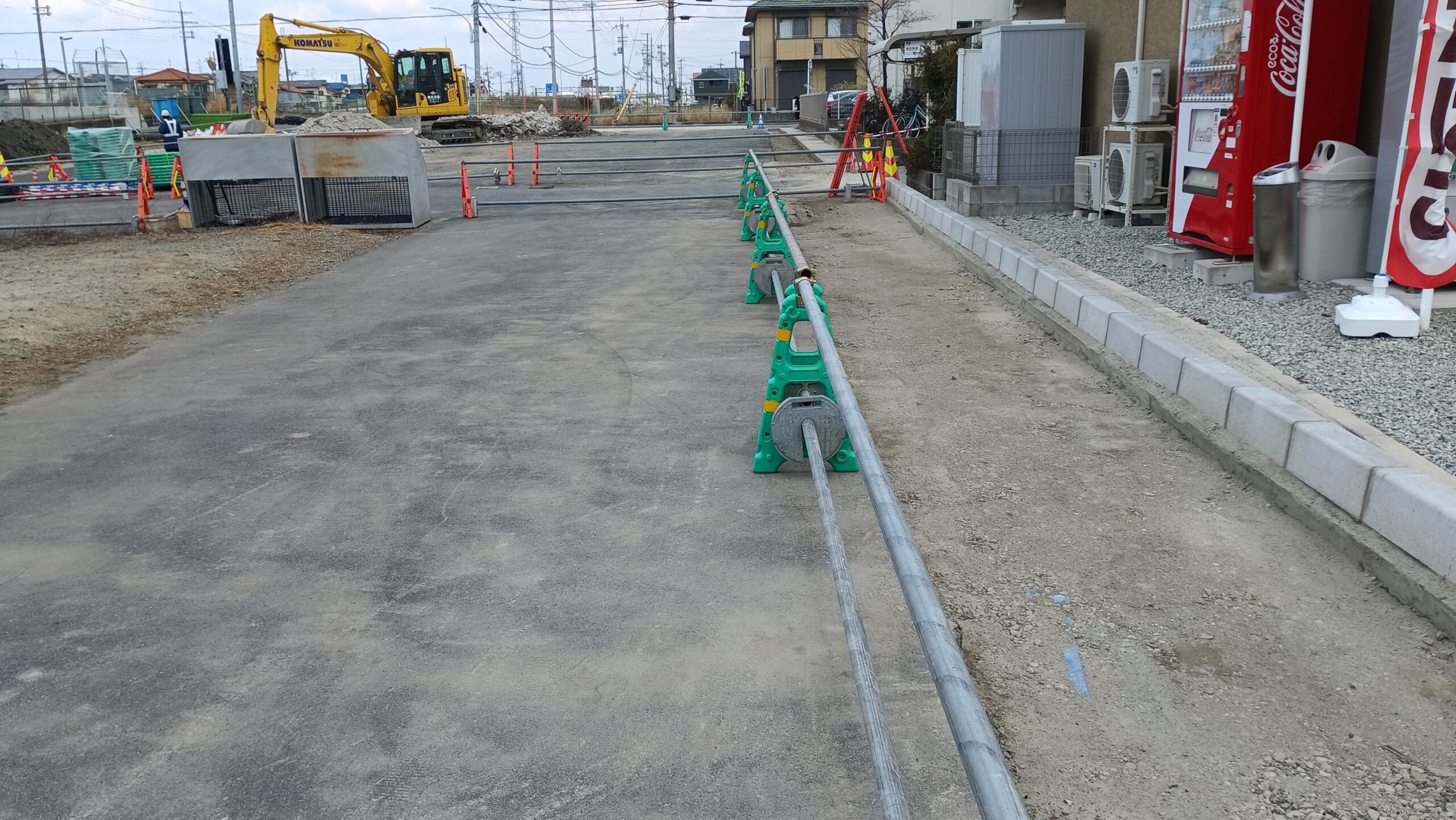

【曽我地区】D工区 舗装箇所を路床まで完了
