2025.12.12
大和北道路下三橋西地区跨道橋下部他工事
11月末の進捗報告です。 進捗率は約30%になります。 11月中は跨道橋(旧橋)の残り2径間の鋼桁(橋桁)および橋脚の撤去を250tオールテレーンクレーンにより1径間ずつ吊卸しを行い、続いて橋脚の撤去を行いました。次に既設橋台付近のコンクリート構造物の取壊しから新設橋脚および橋台施工部分の鋼矢板圧入ヤードの整備を行ってまいりました。12月から鋼矢板の圧入作業を開始します。

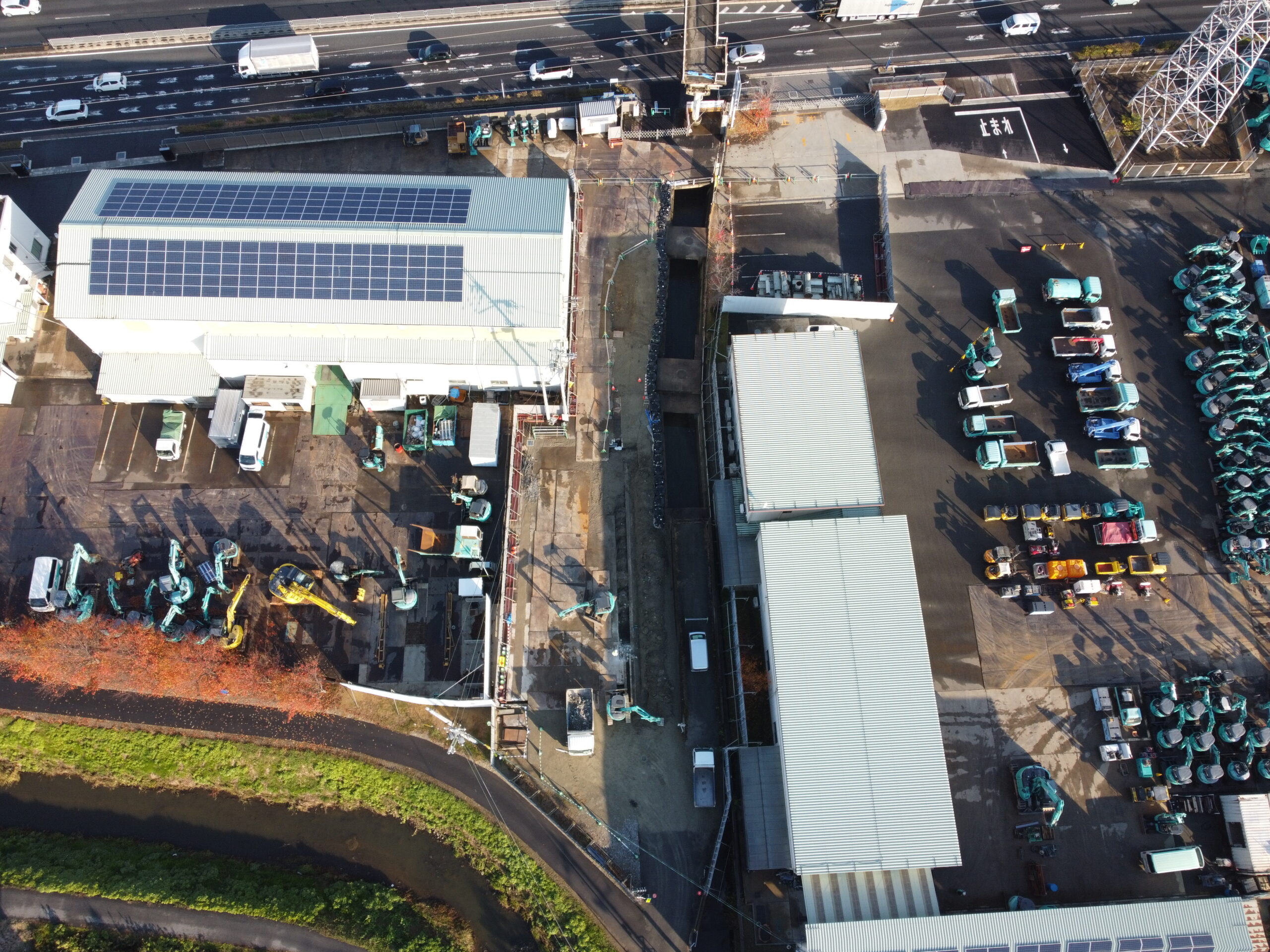

現場全景

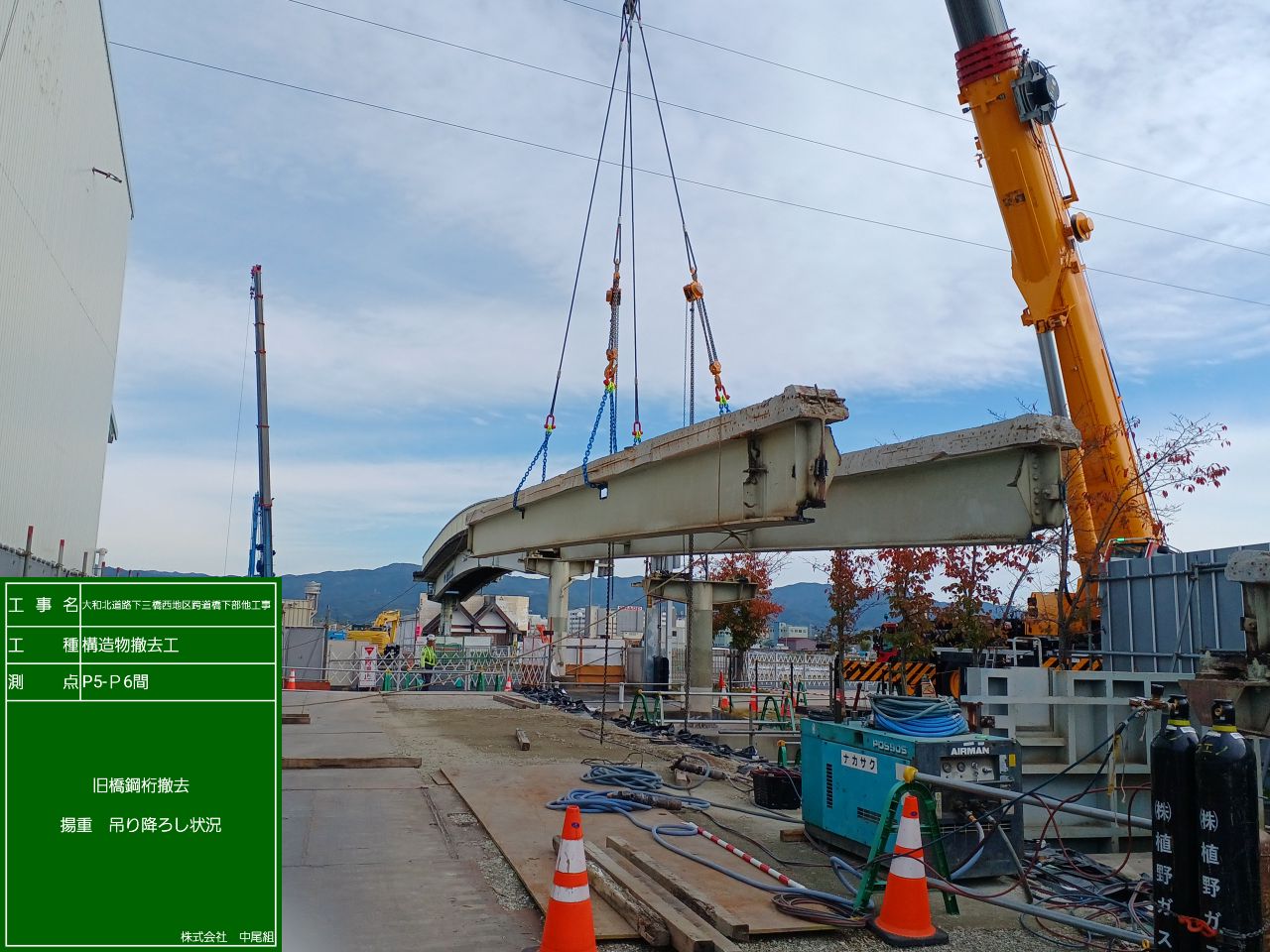

250tオールテレーンクレーンによる鋼桁吊卸し

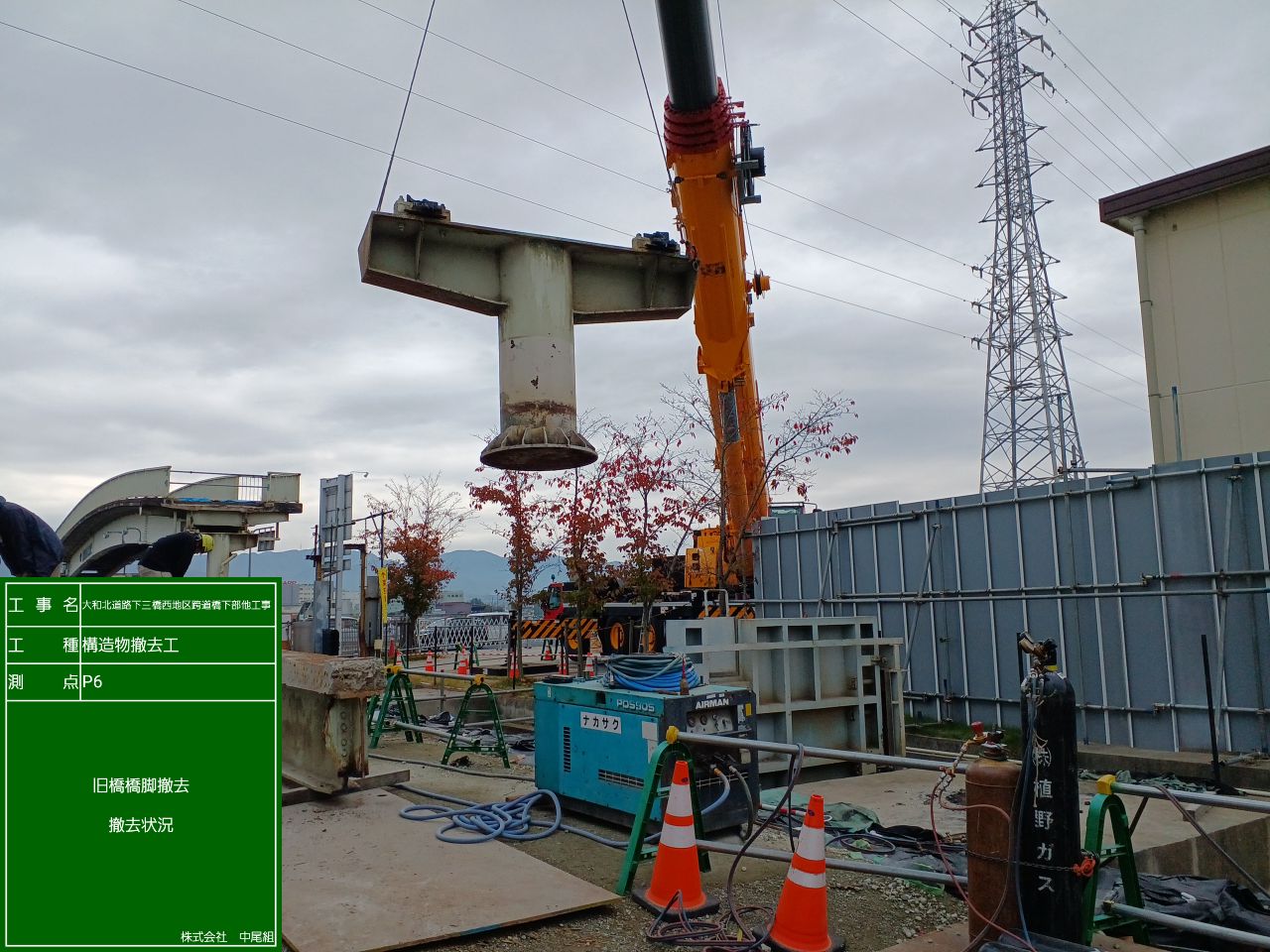

橋脚撤去

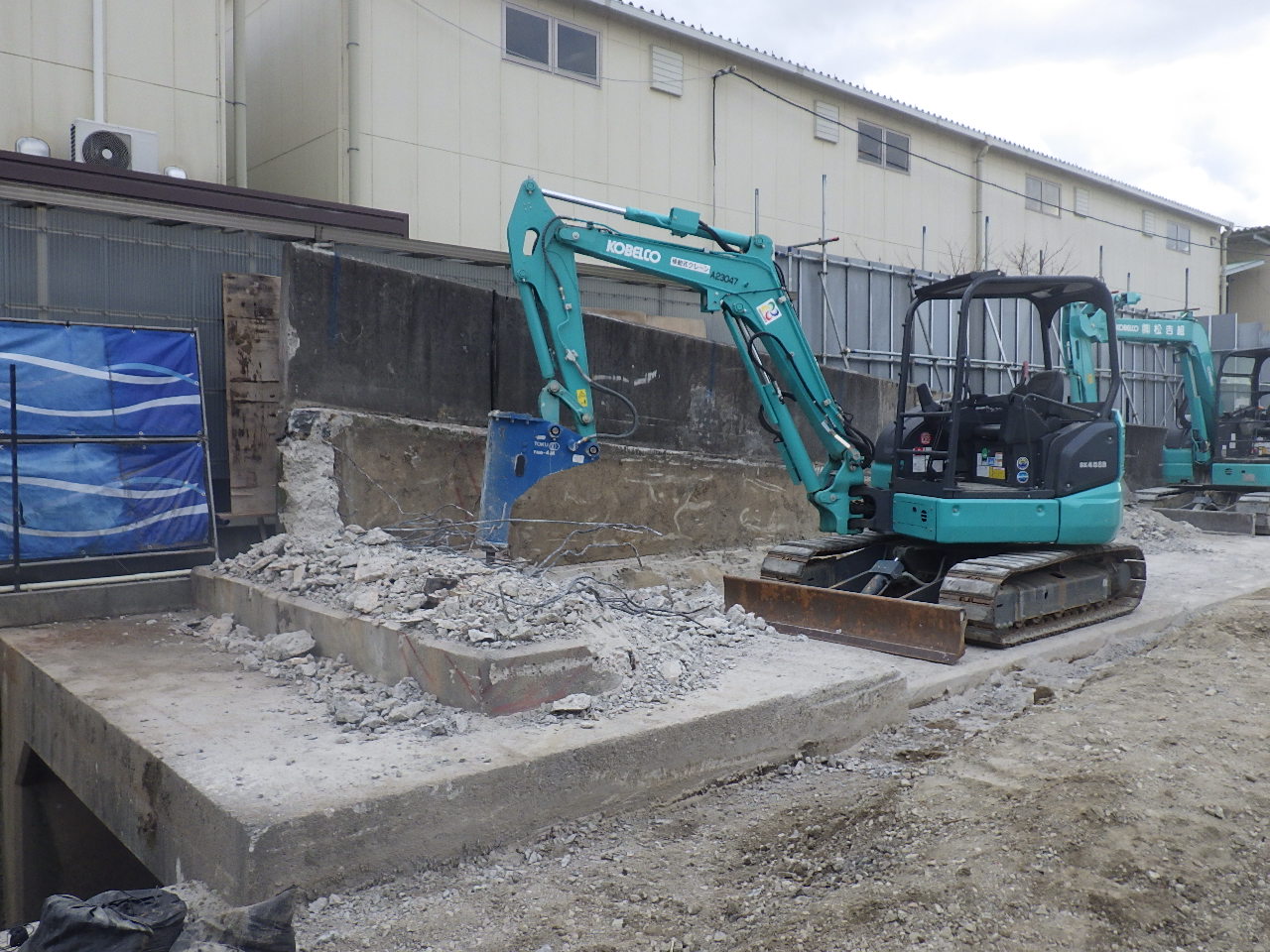

既設構造物取壊し
