2025.07.07
大和北道路下三橋西地区跨道橋下部他工事

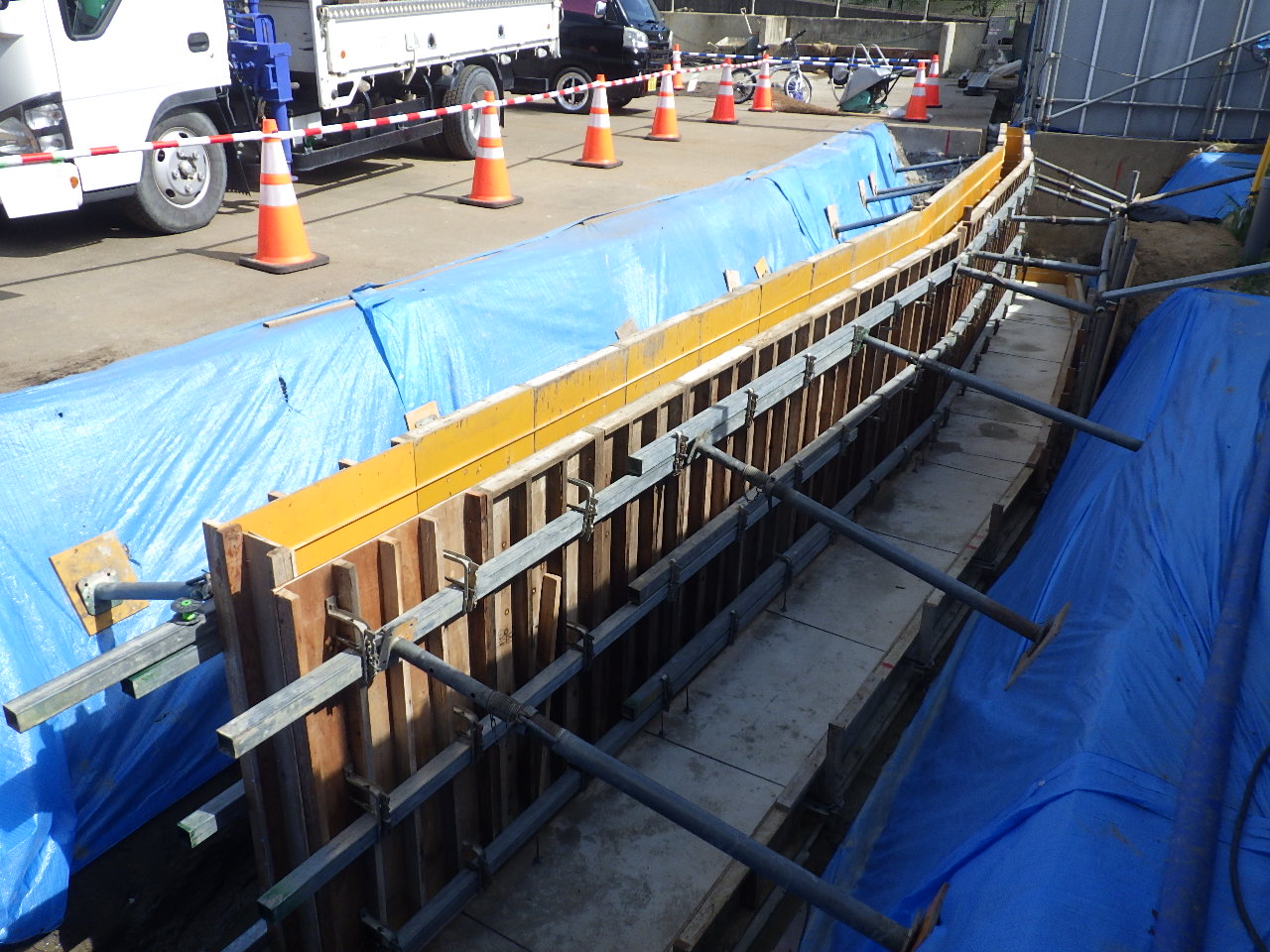

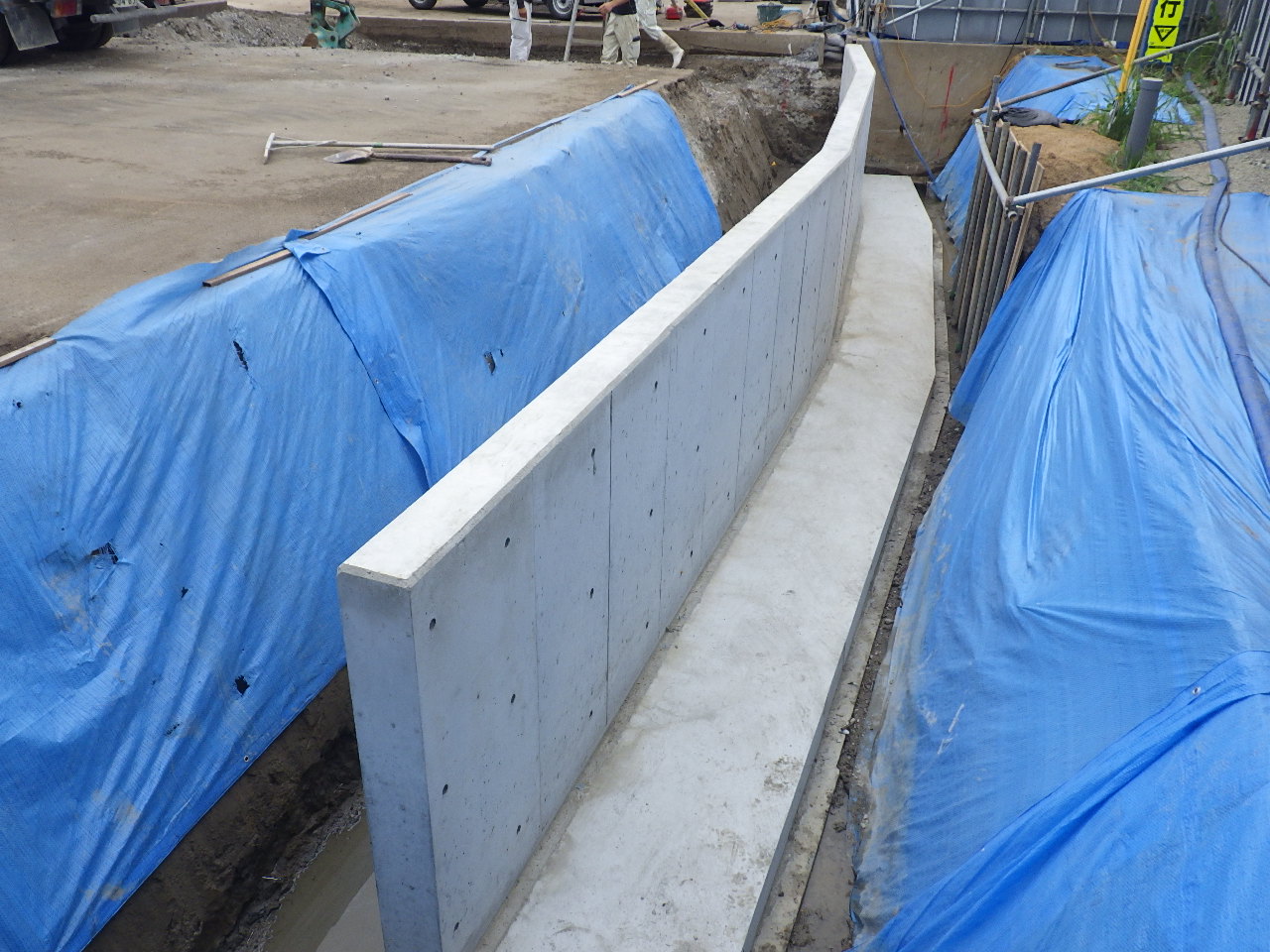

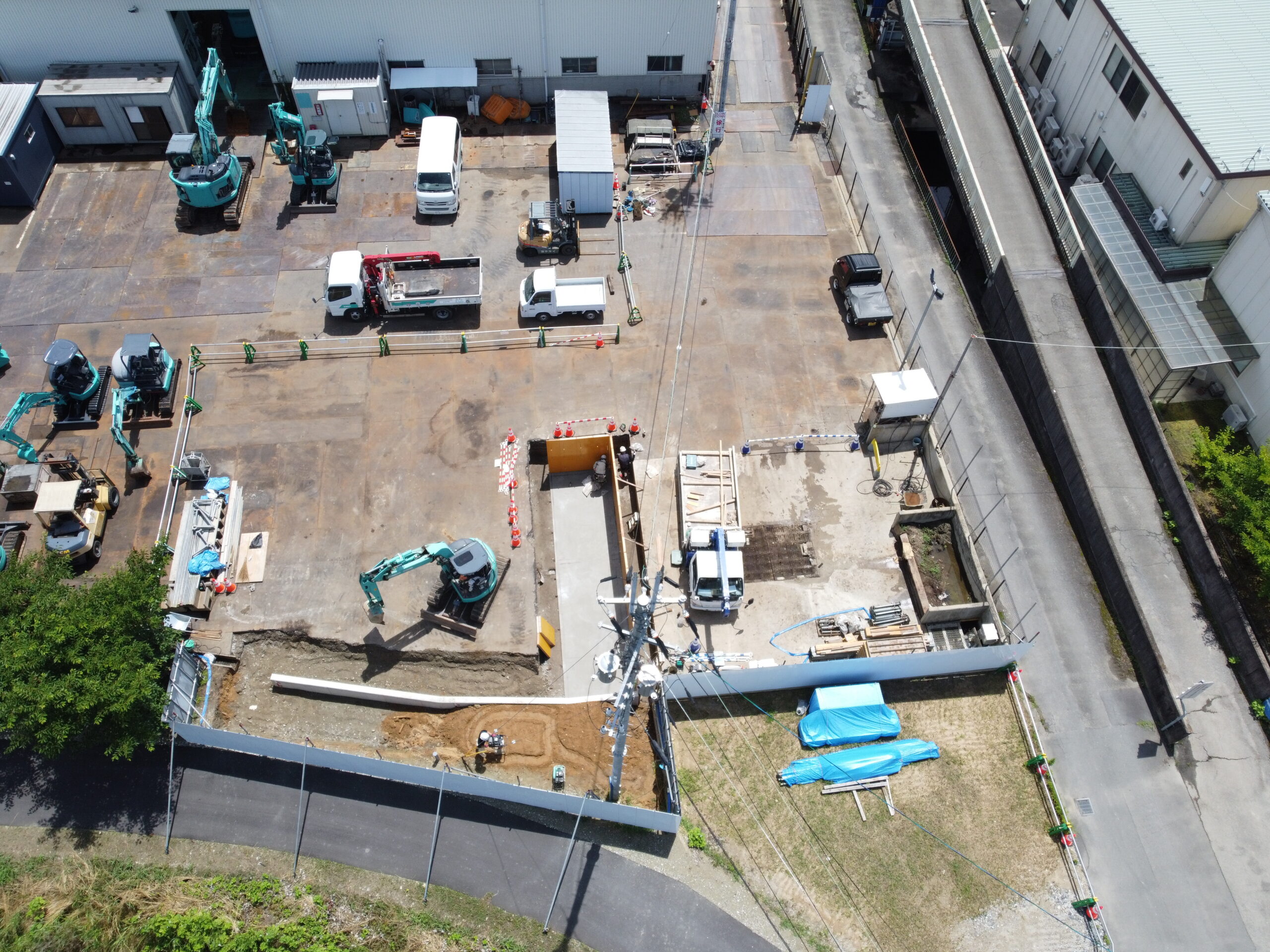

6月末の進捗報告です。 進捗率は約7.3%になります。 3月から6月初旬まで施主の設計変更のため工事が中断されていましたが、ようやく施工方針が決定し6月9日から現場施工を再開しています。6月中は本工事の準備段階として施工ヤード設置のために借地するコベルコ建機㈱の敷地内で重機洗車場の施設移設作業を行いました。7月中も引き続き洗車場移設工事を行う予定です。
