現場レポート

2024.01.05

曽我川萱野地区低水護岸補修他工事vol.7

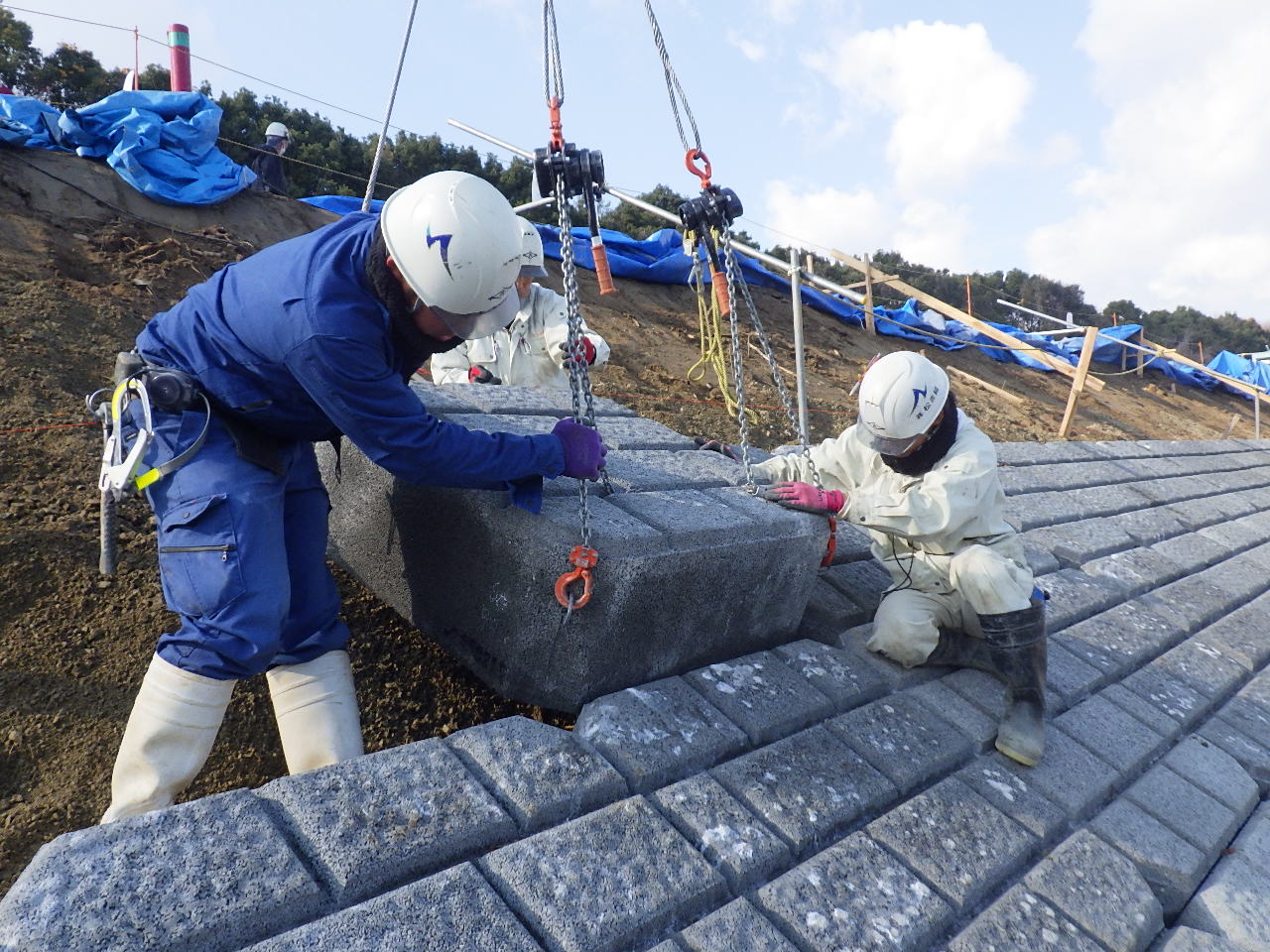

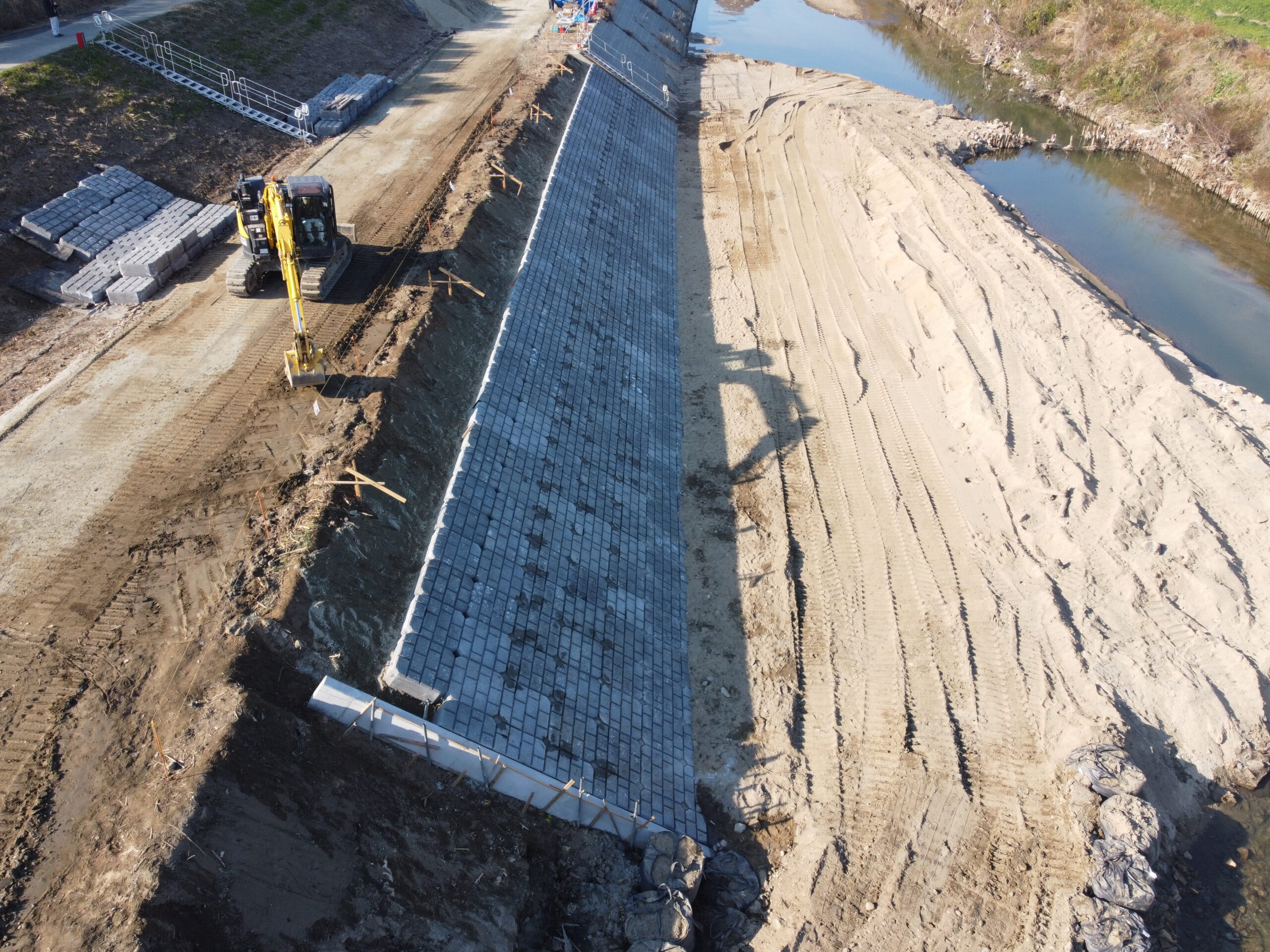

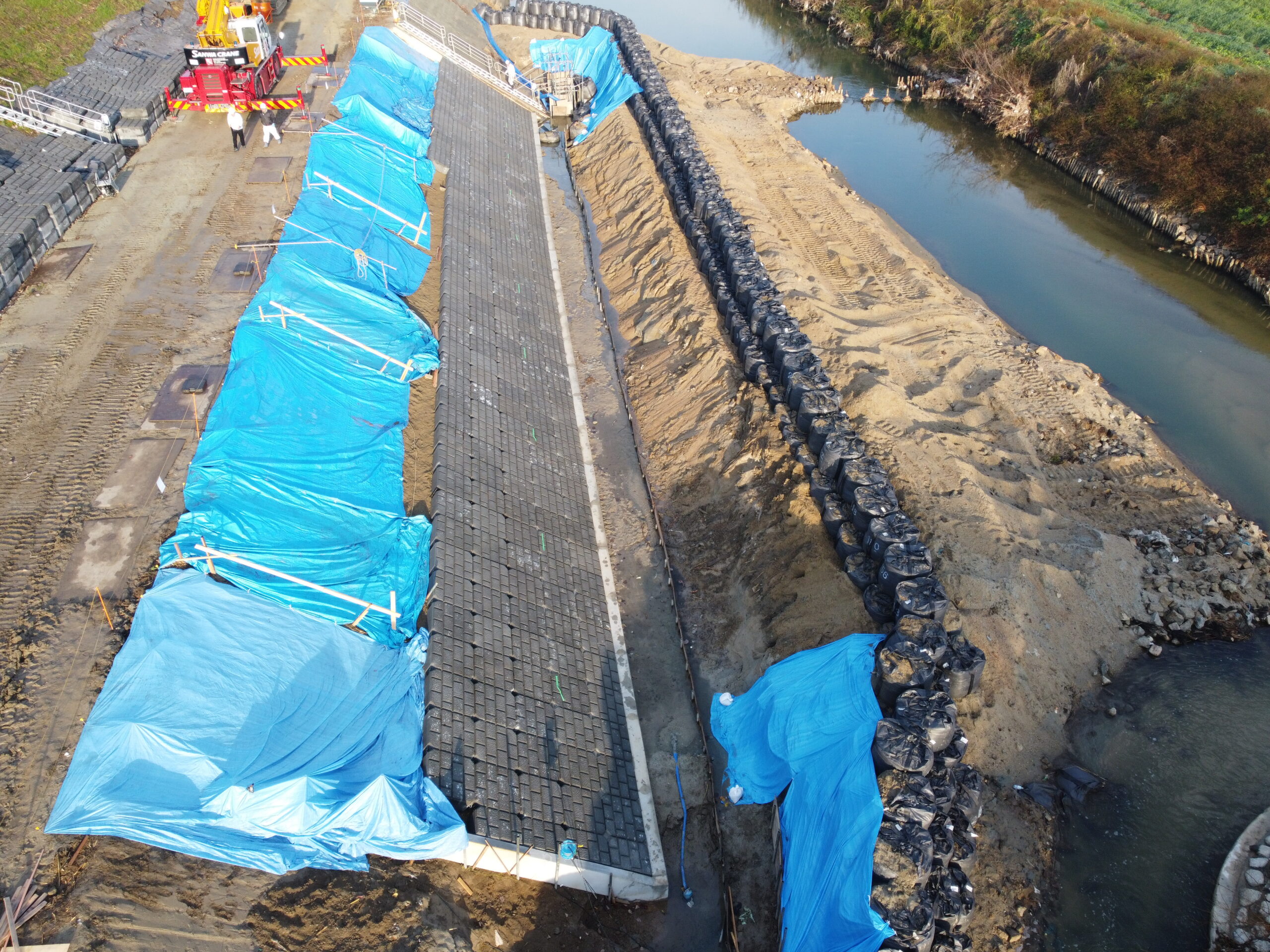

12月末の進捗報告です。                                           進捗率は約89%になります。                                         12月中は法覆護岸工の基礎コンクリート構築・横帯コンクリート構築・法面平ブロック基礎砕石・平ブロック布設を行なってまいりました。平ブロック9段中5段目まで完了した時点で一旦埋戻しを行いその後、平ブロックの施工を再開し12月中に8段目まで完了しました。1月からは平ブロックの続き作業および天端工・土工関係の施工を行えば広陵町区域での作業は完了し、引き続き宮堂町区域での施工に移行してまいります。
